В мире IT идеальных сценариев не существует. Даже самый детально проработанный план и сильнейшая команда разработчиков не гарантируют отсутствие неожиданностей. Стартап может потерять инвестора из-за задержки релиза, корпоративное приложение – столкнуться с критическими уязвимостями в безопасности, а облачное решение – не выдержать нагрузки в пиковые часы.
Управление рисками – обязательная составляющая зрелого управления IT-проектами. В этой статье мы подробно разберем, что такое риски в проектах, как их классифицировать, анализировать и управлять ими на практике.
Что такое риски в проекте?
Проектный риск – это неопределенное событие или условие, которое в случае наступления положительно или отрицательно влияет на цели проекта, такие как содержание, сроки, бюджет и качество. Ключевое слово здесь – «неопределенное». Если событие обязательно произойдет, это не риск, а проблема или ограничение, которыми нужно управлять иначе.
Управление рисками – непрерывный процесс на протяжении всего жизненного цикла проекта. Наиболее интенсивная работа ведется на этапе инициации и планирования, но процессы идентификации, мониторинга и реагирования должны регулярно повторяться на этапе исполнения и при завершении проекта для извлечения уроков. Обычно этим занимается руководитель проекта (проджект-менеджер) или специально назначенный специалист по управлению рисками (риск-менеджер) в составе команды проекта. Непосредственное выявление и анализ рисков также лежит на членах команды, как экспертах в своей области.
Преимущества эффективного риск-менеджмента
Грамотное управление рисками помогает проектной команде работать не в режиме постоянного тушения пожаров, а осознанно и проактивно. Оно повышает предсказуемость и вероятность успеха проекта: потенциальные угрозы выявляются заранее, что снижает количество неприятных «сюрпризов» и позволяет сосредоточить усилия на действительно критичных направлениях.
Одновременно с этим риск-менеджмент обеспечивает устойчивость сроков и бюджета. Когда проектная команда закладывает резервы и учитывает неопределенности, шансы выйти за рамки бюджета или затянуть релиз минимальны. Особенно важно это для IT-проектов с фиксированной стоимостью и жесткими дедлайнами – например, при разработке MVP для инвестора или пилотного продукта для крупного клиента.
Продуманный подход к рискам помогает оптимизировать ресурсы и принимать более взвешенные решения. Команда распределяет бюджет и человеческие ресурсы осмысленно, а не «на глаз», что снижает переработки и позволяет сосредоточиться на задачах с максимальным влиянием на результат. Интеграция планов реагирования делает проект более гибким и устойчивым к сбоям: если что-то идет не по плану, команда знает, какие действия предпринять. Это не только ускоряет устранение инцидентов, но и снижает уровень стресса и выгорания среди разработчиков.
Не менее важно, что системный подход к рискам улучшает коммуникацию и повышает доверие между участниками проекта. Когда все видят карту неопределенностей, исчезают скрытые ожидания и взаимные упреки. Риск-менеджмент формирует культуру открытого обсуждения проблем и повышает зрелость всей организации.
На уровне бизнеса это приводит к тому, что финансовые и репутационные риски снижаются как для исполнителя, так и для заказчика. Проекты становятся предсказуемыми, а компания – более надежным партнером. Все это напрямую влияет на качество продукта и удовлетворенность клиента. Продукт тестируется тщательнее, архитектура продумывается глубже, а конечный результат соответствует ожиданиям пользователей и инвесторов.
Постепенно организация накапливает опыт и повышает зрелость проектного управления. Каждый новый проект опирается на знания, полученные в предыдущих, что делает бизнес более устойчивым и конкурентоспособным на рынке. Наконец, формируется единая база знаний о рисках, в которую вносятся выводы и кейсы прошлых проектов. Это превращает риск-менеджмент из формальной процедуры в стратегический актив, на который компания может опираться в будущем.
Виды проектных рисков
Классификация рисков помогает систематизировать их и применять целенаправленные стратегии управления. Можно выделить следующие виды рисков в проектах:
По направленности
Все риски условно делятся на негативные и позитивные.
- Негативные риски (угрозы) – это события, способные нанести ущерб проекту: задержать сроки, увеличить расходы, снизить качество продукта или привести к срыву релиза.
- Позитивные риски (возможности), напротив, создают шанс улучшить показатели проекта – сократить время, повысить прибыльность или внедрить более эффективные решения. Например, использование новой технологии может ускорить разработку и снизить затраты.
По источнику возникновения
- Внутренние риски формируются внутри проекта или компании и напрямую зависят от процессов, квалификации команды, выбранных технологий и методов управления. К ним относятся ошибки планирования, низкая компетенция специалистов, слабая коммуникация между отделами, неудачный выбор стека технологий или недостаточная автоматизация.
- Внешние риски возникают за пределами зоны контроля команды. Это изменения законодательства, действия конкурентов, экономические колебания, кибератаки, сбои в работе сторонних сервисов и поставщиков. Их нельзя предотвратить полностью, но можно заранее предусмотреть меры реагирования.
По сфере возникновения
В зависимости от того, какая область проекта подвержена риску, выделяют несколько основных категорий.
- Технические риски связаны с архитектурой, качеством кода и технологическими решениями. Сюда входят ошибки интеграции, низкая производительность, несовместимость систем, уязвимости в безопасности или техническая невозможность реализовать задуманную функциональность.
- Кадровые риски (или риски команды) касаются человеческих ресурсов: нехватки специалистов, текучести кадров, конфликтов, выгорания или зависимости от отдельных ключевых сотрудников. Такие риски особенно критичны для проектов с узкой экспертизой и короткими сроками.
- Организационные риски связаны с внутренними процессами и управлением. Это нечеткое распределение ролей, слабая вовлеченность заинтересованных сторон, несогласованность действий отделов, неэффективные коммуникации и низкий уровень зрелости проектного менеджмента.
- Финансовые риски отражают отклонения бюджета, перерасход средств или рост непредвиденных расходов – например, из-за увеличения стоимости лицензий, валютных колебаний или ошибок в смете.
- Юридические риски возникают при несоблюдении законов, лицензионных условий и регуляторных требований. В IT это особенно важно для проектов, работающих с персональными данными, медицинскими сервисами или AI-модулями.
- Маркетинговые риски касаются рыночных условий, поведения клиентов и конкурентной среды. Примером может быть резкое изменение спроса, появление более инновационного продукта у конкурента или снижение интереса к технологии, на которой основан проект.
Наиболее частые риски в IT-проектах
IT-проекты особенно подвержены рискам из-за высокой технологической сложности, зависимости от человеческого фактора и динамичной рыночной среды. Перечислим категории рисков, с которыми чаще всего сталкиваются команды разработки.
- Расползание объема проекта (scope creep). Требования постепенно расширяются без пересмотра бюджета и сроков: например, к CRM-системе добавляют новые модули, интеграции и аналитику, превращая ограниченный по времени проект в долгострой.
- Недостаток ресурсов. Не хватает специалистов, серверных мощностей или лицензий – в результате сроки сдвигаются, а качество кода снижается.
- Срыв сроков. Проект задерживается из-за недооценки сложности задач, зависимости от сторонних сервисов или ошибок планирования.
- Технические сбои и проблемы интеграции. Сложности при соединении систем, несовместимость API или нестабильная инфраструктура приводят к ошибкам и дополнительным затратам.
- Низкое качество продукта. Баги, уязвимости и технический долг (technical debt) накапливаются, снижая производительность и вызывая недовольство пользователей.
- Риски безопасности и утечки данных. Недостаточная защита инфраструктуры или ошибки в коде могут привести к компрометации пользовательских данных и штрафам.
- Юридические и комплаенс-риски. Нарушение лицензионных условий или несоответствие требованиям к обработке данных создает угрозу штрафов и блокировок.
- Кадровые риски. Уход ключевого разработчика или выгорание команды тормозят проект и усложняют передачу знаний.
- Репутационные и финансовые потери. Провал релиза или неудовлетворенность заказчика приводит к убыткам, снижению доверия и потере будущих контрактов.
- Проблемы масштабируемости. Неспособность системы эффективно обрабатывать резко увеличивающийся трафик и количество запросов, что приводит к сбоям и недоступности сервиса в моменты пиковой нагрузки или быстрого роста пользовательской базы.
Как выявить и оценить риски проекта
Эффективное управление рисками начинается с их систематического выявления и оценки.
Выявление рисков: поиск потенциальных угроз и возможностей
Первым шагом является идентификация или выявление рисков – процесс обнаружения всех возможных неопределенных событий или условий, которые могут как положительно, так и отрицательно повлиять на цели проекта. Цель этого этапа – собрать максимально полный перечень потенциальных рисков.
Для выявления рисков используются различные методы:
- Мозговой штурм. Сессии с участием команды проекта и ключевых заинтересованных сторон для генерации идей о возможных рисках. Чтобы структурировать информацию, полученную во время мозгового штурма, полезно использовать диаграмму Исикавы (ее еще называют «рыбья кость»). Эта диаграмма наглядно показывает причинно‑следственные связи: «голова» рыбы – это проблемная ситуация или риск, а «кости» – основные категории причин, каждая из которых разбивается на более мелкие подпункты. Такой визуальный формат, в отличие от простого списка, помогает быстрее увидеть источники рисков и логические связи между ними.

Пример диаграммы Исикавы
- Анализ прошлых проектов. Изучение документации и опыта предыдущих, особенно схожих, проектов для выявления уже встречавшихся рисков и ошибок, использование готовых чек-листов типовых рисков, составленных на основе отраслевых практик и опыта прошлых проектов.
- Проверка соответствия планов и требований. Выявление рисков через анализ внутренней проектной документации (план, бюджет, техническое задание, контракты).

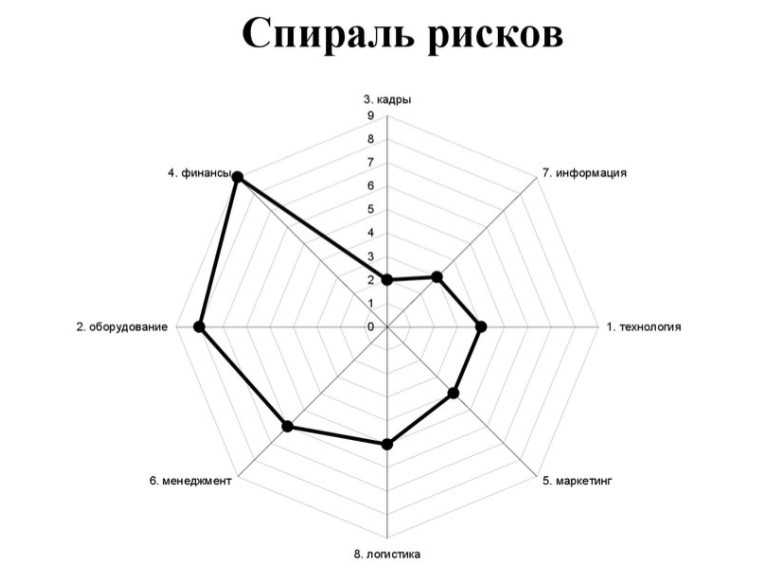

- Спираль рисков – это визуальный метод анализа, который помогает быстро оценить и расставить риски по степени их опасности для проекта. Каждый риск наносят на диаграмму-спираль и присваивают ему числовой балл: чем выше значение, тем более критичным считается риск – либо из-за высокой вероятности, либо из-за серьезности последствий.

Так может выглядеть спираль рисков. Источник: ppt-online.org
В результате команда сразу видит, какие угрозы требуют первоочередных действий, а какие можно держать под наблюдением. Например, при разработке нового мобильного приложения команда фиксирует риски и размещает их на спирали: возможную утечку данных пользователей оценивают в 9 баллов, задержку интеграции с платежным сервисом – в 7, нехватку тестировщиков – в 4. Благодаря этому становится понятно, что безопасность и интеграции – проблемы высокой приоритетности, а вопросы ресурсов можно решить планово.
- Экспертные интервью – беседы с опытными специалистами и экспертами предметной области для получения их мнения о потенциальных рисках.
- SWOT-анализ. Применение анализа сильных и слабых сторон, возможностей и угроз проекта для более широкого контекстного выявления рисков, особенно внешних угроз.
Все выявленные риски важно фиксировать в «реестре рисков». Каждая запись должна включать: подробное описание риска, его источник, потенциальное воздействие, а также предварительную оценку вероятности, влияния, ответственных лиц и возможной стратегии реагирования.
Оценка рисков: анализ вероятности и влияния
После выявления риски необходимо оценить, чтобы понять их потенциальную серьезность и приоритетность. Для этого используются два основных подхода: качественный и количественный анализ.
Качественный анализ: определение приоритетов
Качественный анализ направлен на описание рисков, их источников и потенциальных последствий. Ответьте на вопросы: «Что именно может пойти не так?», «Почему это может произойти?», «Какие процессы или компоненты системы будут затронуты?» и «Как это повлияет на цели проекта?». На этом этапе риски оцениваются по шкалам вероятности (низкая, средняя, высокая) и влияния (незначительное, умеренное, критическое). Это позволяет расставить приоритеты и определить, какие риски требуют немедленного внимания. Часто используется матрица «вероятность × влияние», где приоритет риска определяется комбинацией этих двух факторов.
|
Вероятность |
Влияние |
Приоритет |
Рекомендуемые действия |
|
Низкая |
Низкое |
Низкий |
Принятие: риски учитываются, но активных действий не требуется, регулярный мониторинг. |
|
Низкая |
Высокое |
Средний |
Контроль: требуется разработка плана реагирования, так как последствия могут быть серьезными. |
|
Высокая |
Низкое |
Средний |
Контроль/Снижение: хотя влияние невелико, высокая вероятность требует мер по смягчению. |
|
Высокая |
Высокое |
Высокий |
Критический приоритет: требуются немедленные действия по избеганию или снижению риска. |
Количественный анализ: численная оценка
Количественный анализ предоставляет численную оценку рисков, выраженную в конкретных измеримых показателях, таких как время, деньги или другие параметры проекта (например, +300 тыс. руб. к бюджету, +2 месяца к сроку, снижение качества на X%). Этот анализ обычно применяется к высокоприоритетным рискам после их качественной оценки и включает в себя:
- Расчет ожидаемой денежной стоимости (EMV, Expected Monetary Value) – это метод, который переводит вероятность наступления риска и его финансовые последствия в единую денежную сумму. Он рассчитывается путем умножения вероятности того, что риск произойдет (например, 20% или 0,20), на его финансовое влияние (например, потерю 500 000 ₽), что позволяет получить статистически ожидаемую стоимость риска (в данном случае, -100 000 ₽). Суммируя EMV всех угроз и возможностей проекта, менеджеры получают финансово обоснованную базу для создания резервов на непредвиденные обстоятельства и для приоритизации наиболее критичных рисков с точки зрения их потенциального влияния на бюджет проекта.
- Анализ альтернативных сценариев – оценка «лучшего», «наихудшего» и «наиболее вероятного» исхода проекта с учетом рисков.
- Моделирование методом Монте-Карло – применяется для сложных проектов, позволяет оценить вероятностные диапазоны возможных исходов проекта при различных комбинациях рисков. Он использует компьютерное моделирование для анализа влияния неопределенности на ключевые цели проекта, такие как сроки или бюджет. Вместо того чтобы полагаться на одну фиксированную оценку, этот метод определяет каждую неопределенную переменную (например, продолжительность задачи или стоимость ресурса) в виде вероятностного распределения. Затем симуляция запускается тысячи раз (итераций), при этом в каждой итерации случайным образом выбираются значения из заданных распределений для всех переменных. В результате формируется вероятностное распределение общего исхода, которое позволяет риск-менеджерам определить вероятность достижения конкретных целей (например, «существует 90% вероятность завершить проект в пределах 15 месяцев») и установить обоснованные резервы на случай непредвиденных обстоятельств.
- Анализ чувствительности – этот метод используют для определения того, какие именно неопределенные входные переменные (например, производительность команды или длительность конкретной задачи) оказывают наибольшее влияние на ключевые цели проекта, такие как общая стоимость или дата завершения. Суть метода заключается в том, что он систематически изолирует каждую входную переменную, изменяя ее в пределах заданного диапазона (от оптимистичного до пессимистичного значения), в то время как все остальные переменные остаются неизменными. Это позволяет измерить, насколько сильно колеблется конечный результат проекта при изменении только одного фактора. Переменная, вызывающая наибольшие колебания в итоговом результате, считается наиболее чувствительной и рискованной, что позволяет команде проекта сосредоточить усилия по управлению рисками именно на этих критических факторах.
Стратегии управления рисками
После выявления и оценки рисков наступает ключевой этап – выбор и разработка стратегий реагирования. От того, как команда решит действовать в ответ на угрозы или возможности, зависит устойчивость проекта, его сроки и итоговая ценность. В управлении рисками выделяют две группы стратегий: для негативных рисков (угроз) и для позитивных (возможностей).
Стратегии для негативных рисков (угроз)
Негативные риски – это события, которые способны сорвать сроки, увеличить бюджет или снизить качество продукта. Для работы с ними применяются четыре базовые стратегии.
- Избегание. Стратегия направлена на полное устранение риска путем изменения плана, технологий или организационных решений. Это радикальный, но надежный подход, который используют, когда угроза слишком серьезна или последствия неприемлемы.
- Снижение. Наиболее распространенный подход – уменьшение вероятности наступления риска или смягчение его последствий. Он реализуется через профилактические, технические и процессные меры.
- Передача последствий. Ответственность за риск или его финансовые последствия передается третьей стороне. Такой подход не устраняет угрозу, но перераспределяет обязательства.
- Принятие. Риск признается и остается в проекте без активного предотвращения. Принятие может быть пассивным – команда просто фиксирует риск и активным – формируются резервы по времени, бюджету или ресурсам. Например, проект может принять риск кратковременных перебоев интернета или заложить 10% временного буфера под неопределенность требований.
Стратегии для позитивных рисков (возможностей)
Позитивные риски – это события, которые могут улучшить сроки, качество, функциональность или стоимость проекта. Управление возможностями требует не меньшего внимания, чем работа с угрозами.
- Использование. Цель – гарантировать реализацию возможности. Для этого команда может выделять дополнительные ресурсы, корректировать план или приоритеты. Например, переход на новый фреймворк, ускоряющий разработку, со временем на обучение и пилотное внедрение.
- Усиление. Стратегия направлена на повышение вероятности наступления возможности или увеличение ее эффекта.
- Разделение. Реализация возможности совместно с партнером, который обладает нужными компетенциями или ресурсами. Так стартап может объединиться с крупной компанией, чтобы вывести технически сложный продукт на рынок быстрее и масштабнее.
- Отказ. Сознательное решение не использовать возможность, если она не вписывается в стратегию, чрезмерно увеличивает бюджет или несет дополнительные риски.
На выбор подходящей стратегии влияет ряд факторов:
- Приоритет риска – высокие угрозы требуют активного реагирования, низкие можно принять.
- Доступные ресурсы – бюджет, компетенции, время.
- Критичность для бизнеса – риски безопасности редко допускают принятие.
- Организационная культура – инновационные компании чаще используют возможности.
- Юридические требования – часть рисков подлежит обязательному снижению.
Также стратегия реагирования подбирается с учетом стоимости мер – реагирование не должно быть дороже потенциального ущерба и стадии проекта – ближе к релизу возможностей меньше, а цена ошибки выше.
Пошаговый план управления проектными рисками
Управление рисками в IT-проектах – это непрерывный процесс, встроенный в общий контур планирования и исполнения. Он охватывает идентификацию, анализ, реагирование, мониторинг и корректировку. Ниже представлен универсальный план, который можно адаптировать под любой проект.
1. Определение рамок и методологии
На старте важно определить, как именно команда будет работать с рисками: назначить ответственного за риск-менеджмент; выбрать методологию: шкалы вероятности и влияния, формат отчетности, способы визуализации; установить критерии допустимого риска (например, максимальный возможный перерасход бюджета или задержку в сроках); встроить процесс управления рисками в план проекта.
2. Идентификация рисков
Этот этап формирует основу всего последующего анализа. Результат – первичный реестр рисков, где для каждого риска записано, в чем он заключается, и кто за него отвечает.
3. Качественный анализ
Цель – понять, какие риски угрожают проекту больше всего. Команда оценивает вероятность, влияние и размещает риски в матрице «вероятность × влияние», а также определяет приоритеты: какие риски требуют немедленного внимания.

Матрица рисков. Источник: ppt-online.org
Качественный анализ подходит для любых проектов и является обязательным.
4. Количественный анализ (при необходимости)
Используется, если требуется точная оценка ущерба и риска для бюджета, сроков или качества. Количественный анализ особенно полезен для крупных ИТ-проектов, DevOps-инициатив, интеграций, миграций данных и высокорисковых экспериментальных решений.
5. Приоритизация и выбор стратегии реагирования
После анализа команда:
- определяет наиболее критичные риски – сочетание высокой вероятности и большого влияния;
- выбирает для каждого риск-события подходящую стратегию;
- назначает ответственных и ресурсы;
- фиксирует сроки и способы активации стратегии.
6. Разработка плана реагирования
Для каждого риска составляется детализированная карточка реагирования, включающая:
- конкретные действия (что делаем и как именно);
- бюджет и ресурсы;
- сроки выполнения;
- триггеры, то есть условия, при которых стратегия запускается;
- метрики контроля;
- коммуникационный план (кого уведомлять при наступлении риска).
Также формируются буферы: временные, финансовые, ресурсные.
7. Имплементация мер реагирования
Этап включает:
- выполнение всех согласованных мероприятий;
- регулярный мониторинг статуса риска на митингах команды;
- обеспечение ресурсов и контроль исполнения;
- корректировку действий, если условия проекта изменились.
8. Мониторинг и контроль
Управление рисками – динамический процесс, где важно:
- отслеживать изменение вероятности и влияния;
- вести и обновлять реестр рисков;
- находить новые риски и закрывать те, что потеряли актуальность;
- анализировать эффективность ранее примененных мер;
- проводить регулярные ревизии: еженедельные, при изменениях требований, перед ключевыми фазами проекта.
9. Обучение и улучшение процесса
Каждый проект создает базу знаний для будущих инициатив. На этом этапе: анализируются реализовавшиеся риски и причины их наступления; фиксируются выводы и уроки; обновляются: методология, шаблоны, чек-листы и реестр типовых рисков; совершенствуется культура риск-менеджмента в команде и организации. Данный шаг помогает повысить зрелость процессов и снижает уязвимость последующих проектов.
Заключение
Для IT-проектов особенно важно учитывать специфику: высокая технологическая неопределенность, динамично меняющиеся требования, интеграции с внешними системами, зависимость от квалификации команды и инфраструктуры – все это увеличивает спектр рисков. Но грамотное управление рисками позволяет не только защититься от угроз, но и извлечь пользу из возможностей (позитивных рисков). Чем быстрее организация научится выявлять, оценивать и реагировать на риски – тем выше шансы уложиться в сроки, бюджет и получить требуемый результат. Управление рисками дает системность, прозрачность и контроль. Оно не избавляет от всех проблем, но значительно снижает вероятность неприятных сюрпризов и уменьшает их влияние.
